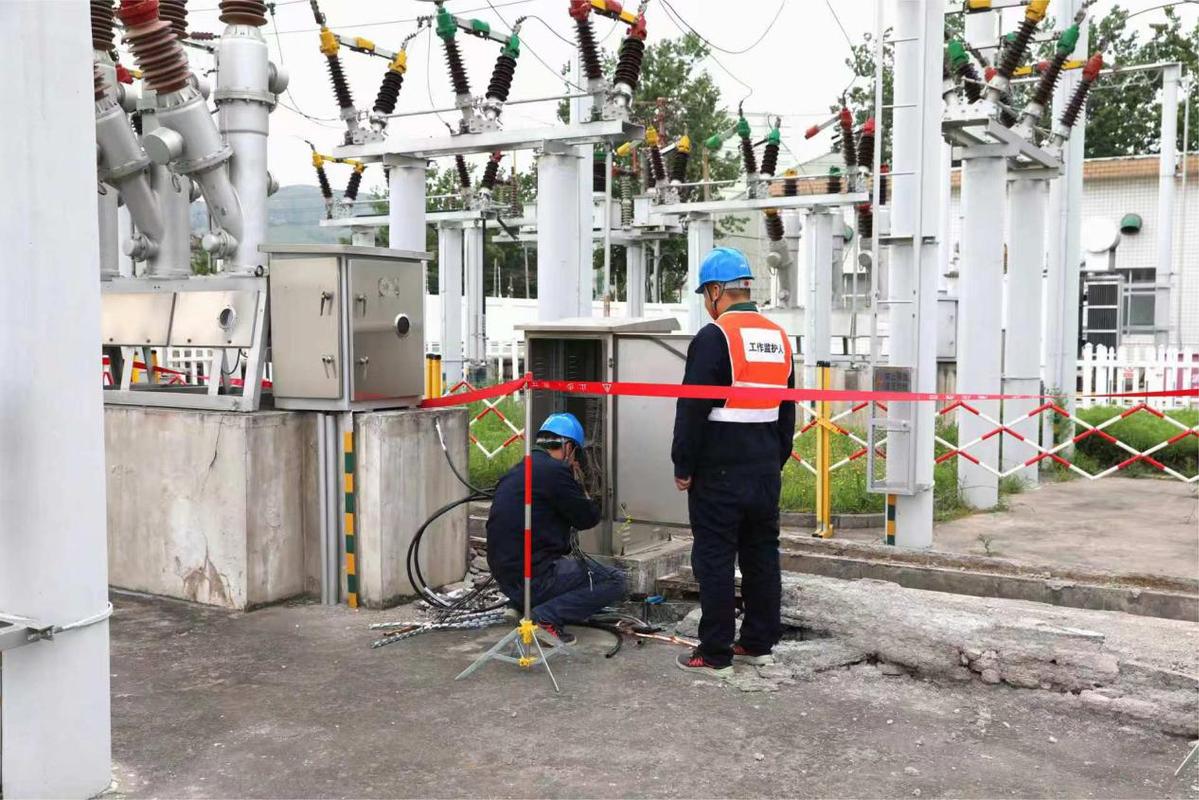

“咱们这次二次电缆敷设、接线,每一根线都得捋顺接准,安全和质量必须牢牢抓在手上,确保一次到位、不出差错……”4月21日,国网鹤壁市淇县供电公司组织工作人员对35千伏庙口变电站开展二次电缆敷设与接线作业,以精细化施工筑牢变电站安全运行根基,为电网平稳度夏打下坚实基础。
据悉,自3月中旬全面启动2026年春夏季检修工作以来,国网淇县供电公司统筹部署、有序推进各项检修试验任务,精准为电网设备“把脉问诊”,全力保障设备健康运行。
在设备根基筑牢方面,变电检修专业已完成6座变电站主变及有载开关的24例油样色谱试验,及时排查设备内部绝缘隐患,同步开展1台主变本体诊断试验,确保核心设备运行状态稳定。在防雷安全守护上,该公司重点对4座变电站接地网进行导通及接地电阻测试,全面“疏通”接地系统,切实守牢雷雨季节防雷安全底线。同时,完成5座变电站共7台消弧线圈调试及开关预试,有效降低单相接地故障对电网运行的影响。
工作中,该公司严格坚持“逢停必检”原则,结合停电计划同步开展预防性试验,累计完成母线、开关、避雷器及电容器组等多项试验任务。针对设备突发异常,变电专业实行24小时待命制度,已高效处置故障抢修6起,及时恢复供电,持续提升区域供电可靠性。
下一步,国网淇县供电公司将持续锚定春夏季检修工作目标,严抓现场安全管控,以精益求精、万无一失的工作态度,扎实推进各项检修任务落地见效,全力保障夏季企业生产和居民生活用电可靠。(图/何旭 刘永豪)
