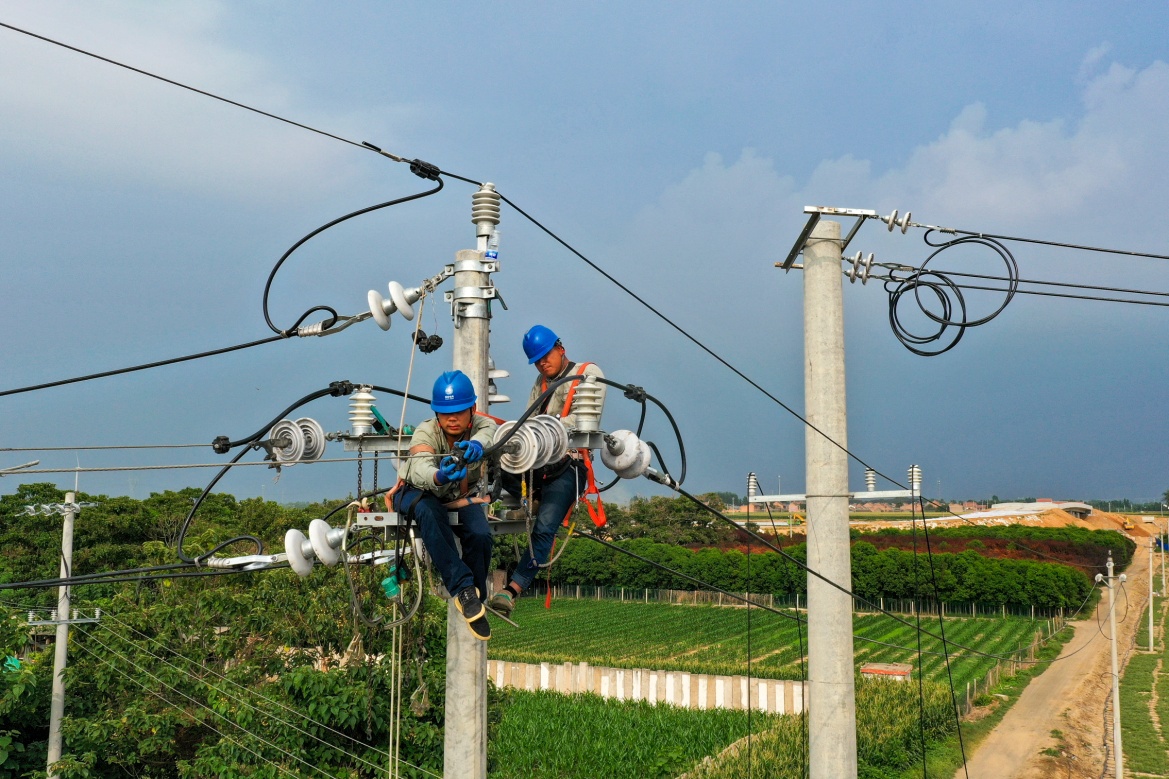

8月20日,在沁伊高速孟州市南庄司庄建设现场,塔吊林立,机器轰鸣,两台带电作业车正在对10千伏延张线司庄支进行带电作业,协助完成该段600米线路的迁改,为沁伊交通“大动脉”让道。

据悉,沁伊高速(焦作市沁阳-洛阳市伊川)是河南省“十四五”规划及“13445”工程重要项目,被交通运输部列为交通运输新型基础设施重点工程,线路总长98.987公里,计划于2025年12月建成通车。其中电力配套方面,计划敷设10千伏电缆2683米,改造10千伏线路6580米,400伏线路3790米,搬迁台区5个,新建台区2个,新组立电杆71基,拆除电杆44基,新建大弯矩杆3基。

为保障高速道路建设,国网焦作供电公司科学调度,不断优化电网运行方式,根据项目用电需求,动态细化、调整施工方案,“让道”项目工程建设。

该公司共计出动施工队伍5支,出动人员300名,同时,安全督查、项目管理、施工、纪委监督等部门各司其职,全面加强现场作业及安全管控,加快推进项目涉及电力线路的迁建任务。目前,已新增、搬迁变压器3台,增容4100千伏安,改造10千伏线路16900米,400伏线路2100米,新组立电杆154基,其余工作也已全面进行尾声。工程结束后,将彻底打开沁伊高速项目施工用电通道,助力都市圈谱写发展新篇章。(图片/陈欢欢)
