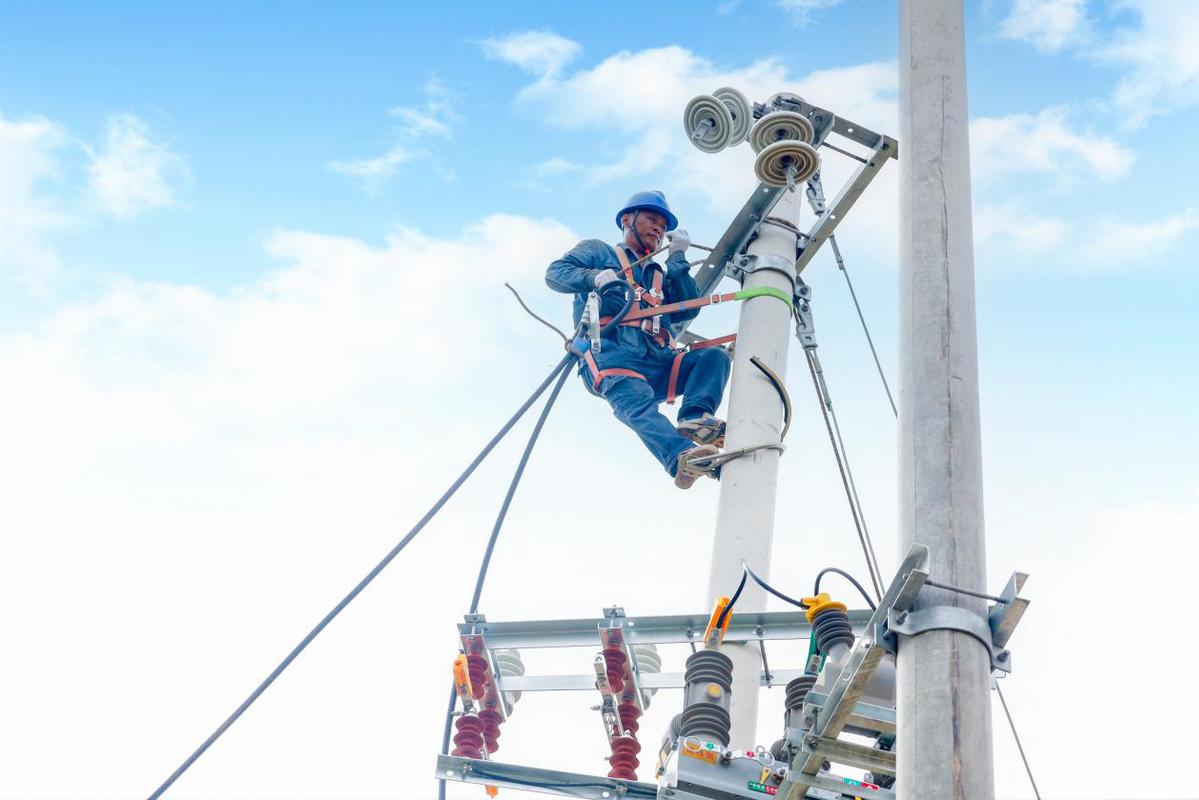

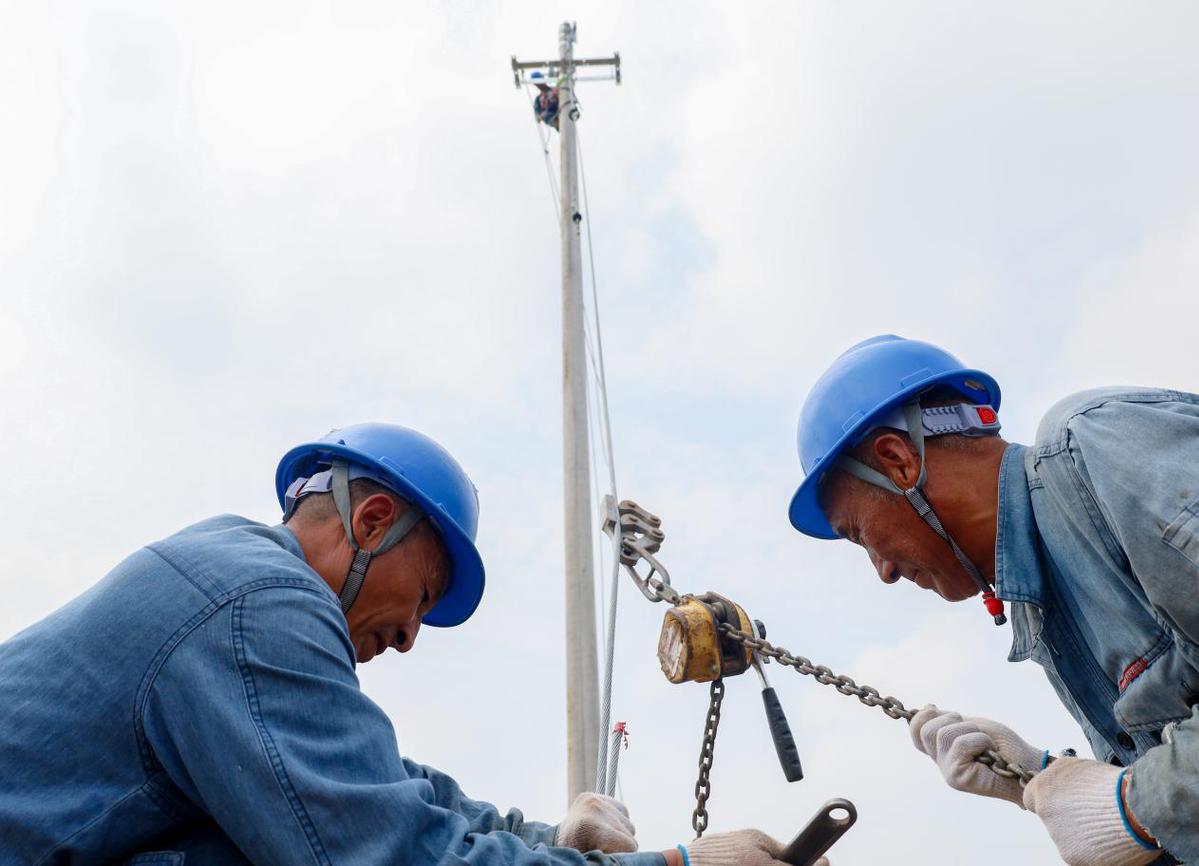

7月9日,在河南焦作110千伏慈胜变电站旁,国网焦作供电公司10余名施工人员正在开展10千伏红棉线网架优化加强工程建设,据悉,这是该公司加快推进度夏工程建设,建强电网“筋骨”,备战迎峰度夏的一项重要举措。
近日,焦作地区高温、大风、雷雨等极端恶劣天气交替“上演”,在制冷负荷的强力拉动下,电网负荷节节攀升,电力保供压力巨大。
“因原有10千伏红棉线上接入重卡充电站后,致使110千伏慈胜变出线电缆“卡脖子”和该线路重载隐患,鉴于此,公司采取“分段+零点”施工方式,加快推进10千伏红棉线网架优化加强工程建设,以线路新建、绝缘化改造、更换电缆等手段,切实提升该区域度夏保供能力。”该公司发展建设部负责人表示。
考虑到近日高温天气因素,该公司施工队伍于当日凌晨3点便到达了施工现场,现场布置安全措施,审核施工“四措一案”,录入安全管控平台等,为工程施工打好“提前量”;现场人员细分安全管控、电力机械操作、地勤传递、杆上作业等4组,各小组人员明确任务分工,强化协同合作,有条不紊推进工程进度;与此同时,该公司还以开展安全生产治本攻坚 三年行动“集中攻坚年活动”为契机,成立“项目单位+施工单位+安全监察部”现场安全督导组,强化现场全过程安全管控,多维保障现场施工可控、能控、再控。

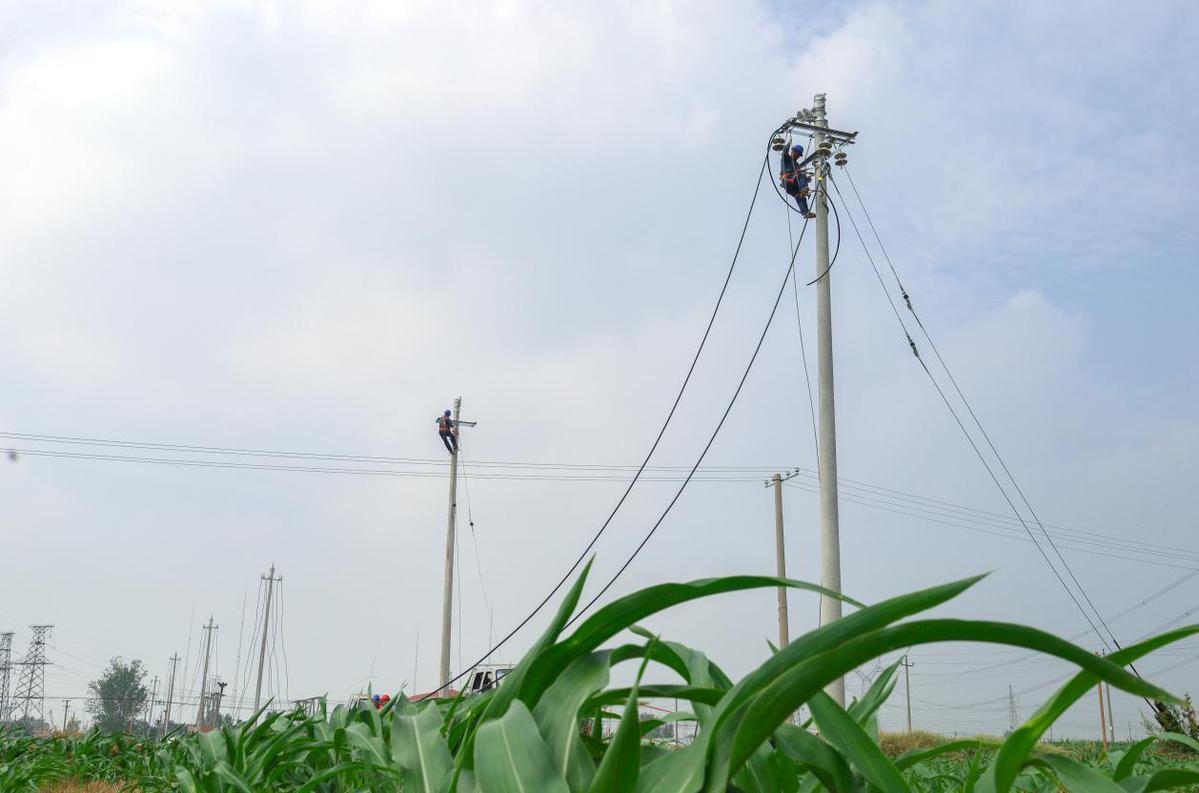

截止目前,该公司已完成该项目工程户外所有线路架设工作,并计划于本月12日-13日,通过“零点”工程方式,开展110千伏慈胜变出线电缆更换工作。预计该工程投运后,原有10千伏红棉线负载率将下降至50%,将大大提升该区域电网保供能力,为迎峰度夏期间群众清凉度夏提供坚强电力保障。(图片/乔明辉)
