青岛地铁6号线外电源项目“星昆线”、“珠铁线”线路相继送电成功

青岛地铁6号线外电源项目“星昆线”、“珠铁线”线路相继送电成功

来源:中国日报网 2024-04-03 09:54
  • weixin
  • weibo
  • qqzone
分享到微信

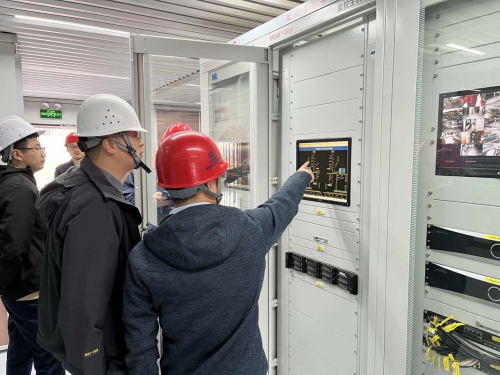

4月1日,抓马山主变所内GIS设备带电显示指示灯成功亮起,标志着由中铁武汉电气化局承建的青岛地铁6号线外电源项目珠山变电站至抓马山主变所的“珠铁线”线路正式电源送电成功。在此前的3月23日,自星火变电站至珠昆甲改接点的“星昆线”线路也完成了改接并顺利电通。两条线路送电施工相继顺利完成,助推了青岛地铁6号线电网线路改造的进度,并为线路早日开通提供了助益。

青岛地铁6号线一期工程外电源工程分别由“星铁线”和“珠铁线”两路对抓马山主变所进行供电。原计划“珠铁线”需利用珠山变电站8807间隔进行供电,但在投入施工过程中发现珠昆甲线正在占位运行,无法提供空余间隔,同时试验作业点分布极为广泛、站内施工较为复杂、试验难度很大。面对困难,项目部积极与地铁公司、监理单位以及供电公司等相关单位进行沟通,提前组织对珠昆甲线线路的改造以及“星昆线”线路改接施工。项目部调动各部门全体行动,24小时不间断轮值。20余人,17公里作业面,仅用134小时就完成了“星昆线”线路电缆试验以及设备调试等工作,最终于3月23日下午16:00时顺利完成送电。

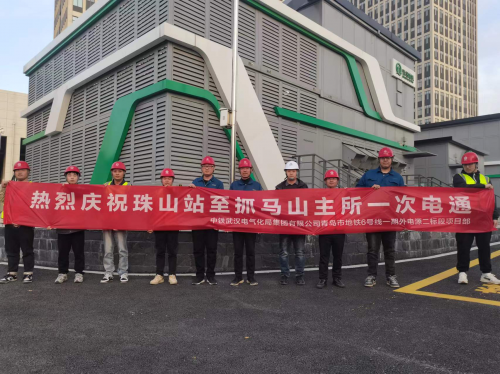

“珠铁线”线路全长4.4公里,自珠山变电站连通至抓马山主变所,土建线路全长4公里,全线涉及十数种地质,地下管线繁复驳杂,且有至少5处过路施工相互交错,整体施工难度较大。项目部积极提前与建设单位、监理单位以及供电公司协调沟通,统筹做好风险评估、编制施工方案、人力物力、工作票开具等各项准备工作,根据不同工点的施工环境与施工地质条件,应用预制管廊、电力排管、拖管以及泥水平衡盾构顶管等施工工艺工法,成功克服了土建线路施工的诸多困难,顺利完成管廊及通道的衔接工作。在经过“星昆线”“作战”后,施工人员信心十足、珠联璧合,仅用42小时就保质保量完成电缆线路试验以及相关的送电准备工作,最终于4月1日下午17:50时在国家电网青岛供电公司调度中心的统一协调下成功完成送电。

青岛地铁6号线一期工程线路全长30.47公里,共设车站21座,连通东方影都、青岛开发区、青岛国际经济合作区等重要功能区。“星昆线”与“珠铁线”的顺利电通有力地推动了建设进度。尤其是珠山变电站至抓马山主变所线路一次电通顺利完成,不仅为青岛地铁进行高质量验收提供了强有力的保障,更是为建设全国样板地铁线奠定了坚实的基础。(图片由张嘉皓、袁菁授权提供)

【责任编辑:蔡东海】
中国日报网版权说明:凡注明来源为“中国日报网:XXX(署名)”,除与中国日报网签署内容授权协议的网站外,其他任何网站或单位未经允许禁止转载、使用,违者必究。如需使用,请与010-84883777联系;凡本网注明“来源:XXX(非中国日报网)”的作品,均转载自其它媒体,目的在于传播更多信息,其他媒体如需转载,请与稿件来源方联系,如产生任何问题与本网无关。
版权保护:本网登载的内容(包括文字、图片、多媒体资讯等)版权属中国日报网(中报国际文化传媒(北京)有限公司)独家所有使用。 未经中国日报网事先协议授权,禁止转载使用。给中国日报网提意见:rx@chinadaily.com.cn
C财经客户端 扫码下载
Chinadaily-cn 中文网微信
